De bouw van een werkplaats met garage
voor de technische dienst van het ziekenhuis
van Katako-Kombe (DRCongo)

gefinancierd met de opbrengst van het Katako-dagboek 'Ils vont là où même les moustiques sont encore sauvages.'
en de schilderijententoonstelling YAYO in 'de Pastorie' van Munte (Merelbeke).

25-09-2021: Aankopen van de bouwmaterialen in Lodja
en het transport naar Katako-Kombe (180 km).

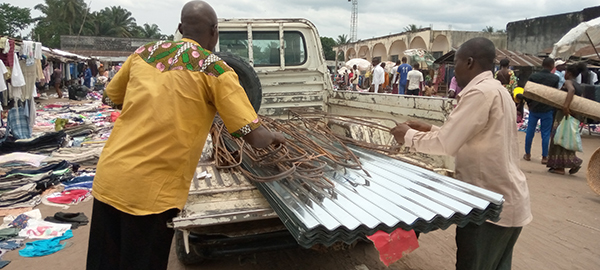

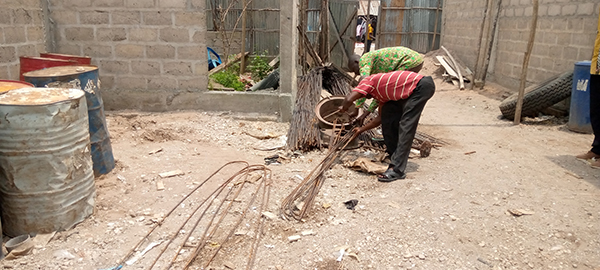

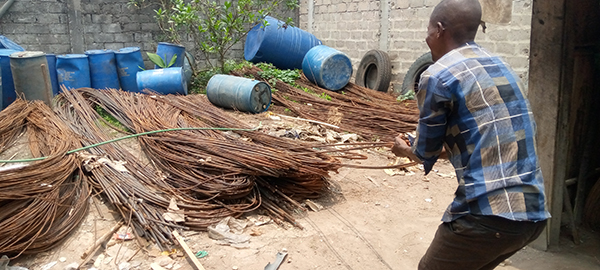

Aankopen van betonijzer. Aankopen van betonijzer. Golfpplaten voor het dak zijn aangekocht.

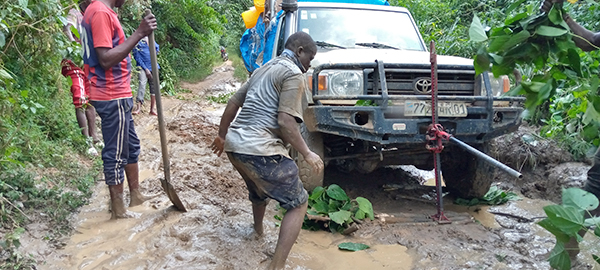

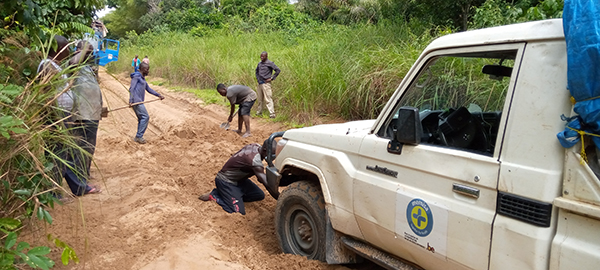

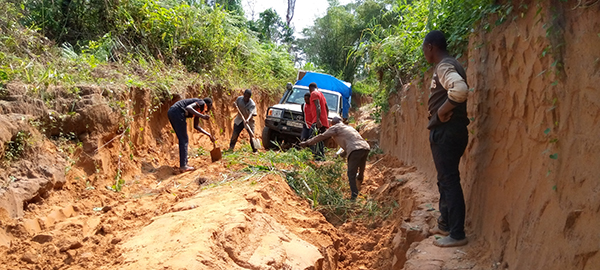

Eens de diepe geul gevuld raakt, kan verder gereden worden. Vastgereden? Dus moet men graven. Losraken uit de diepe modder? Een lastig karwei!

  28-09-2021: Aangekomen in Katako-Kombe,
de werken kunnen beginnen.

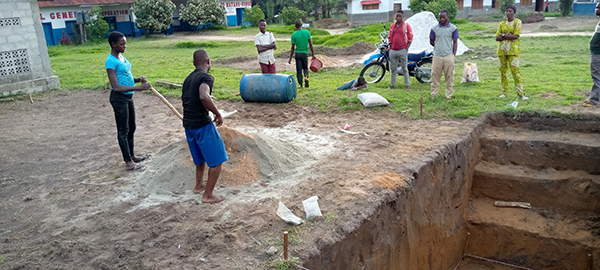

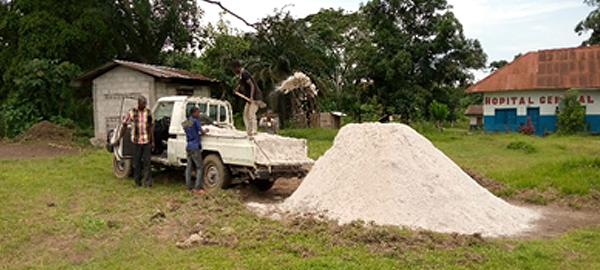

De bouwplaats wordt met paaltjes en draden aangeduid. Het zand is geleverd. De put wordt manueel gegraven.

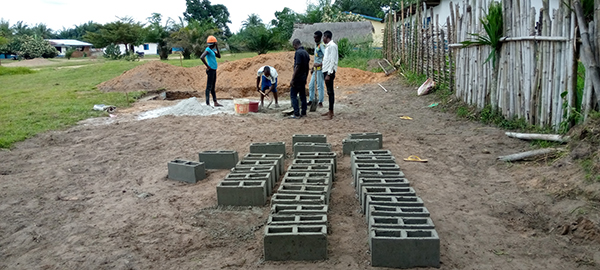

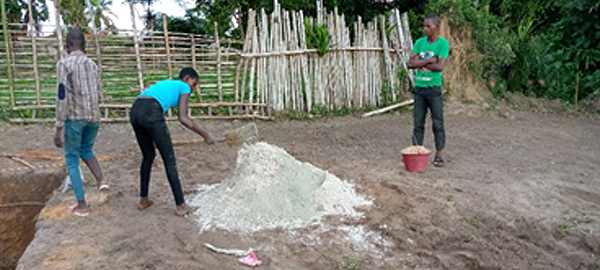

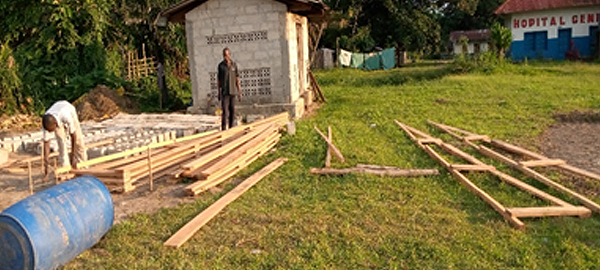

De basis voor de trap in de put is klaar is gemaakt, manueel. Cement en zand mengen om dan betonblokken te maken zonder betonmolen. De betonstenen worden ter plaatse manueel gemaakt.

  Eerste helft van oktober 2021: Dakwerken.
  Omdat het zeer hevig kan regenen maakt men in het binnenland van DRCongo
meestal eerst het dak van een gebouw. Het dak beschermt dus bv. een pas gegoten cementvloer zodat die niet met het regenwater wegspoelt.
Alle stenen, bakstenen en ongebakken adobe-stenen zal men onder dat dak stockeren.

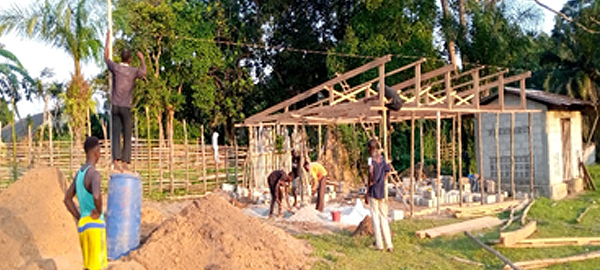

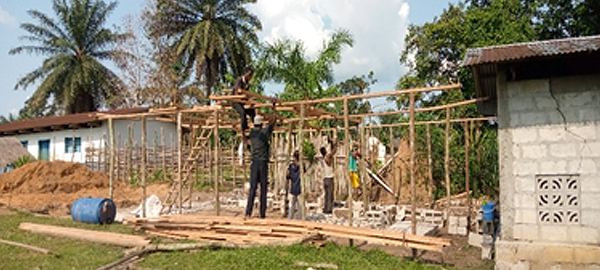

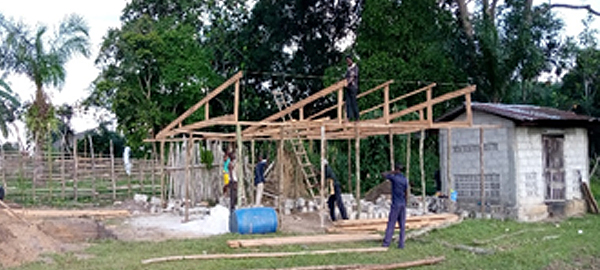

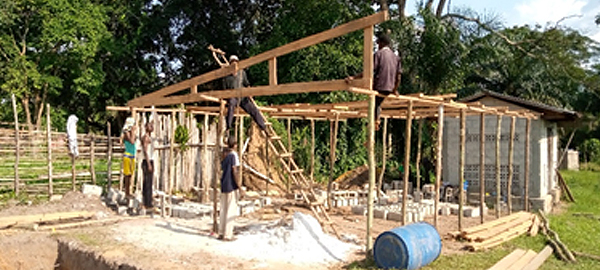

De dakelementen liggen al klaar. Een tijdelijke constructie met o.a. palen zal het dak dragen. Het dak kan nu ge-assembleerd worden.

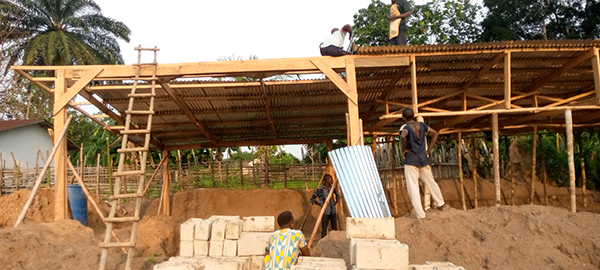

Ongeveer alle dakelementen van de werkplaats zijn even hoog geplaatst. Het afmeten van afstand en hoogte voor de garage. Het dak is bijna afgewerkt.

Tweede helft van oktober 2021:

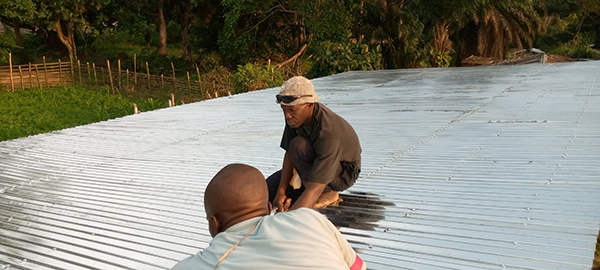

Men legt de laatste hand aan de afwerking van het dak.

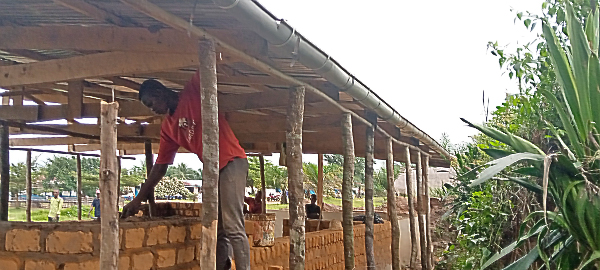

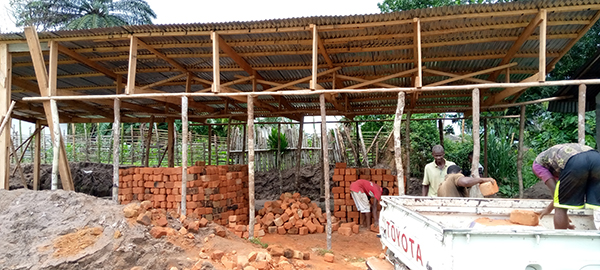

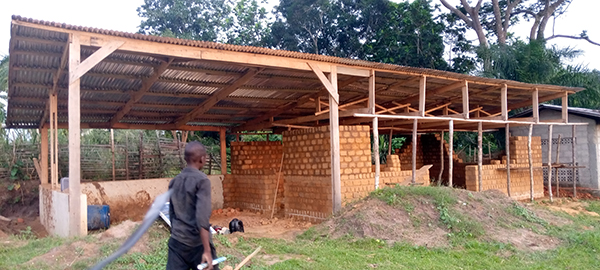

De bakstenen worden geleverd én onderdak gestapeld.

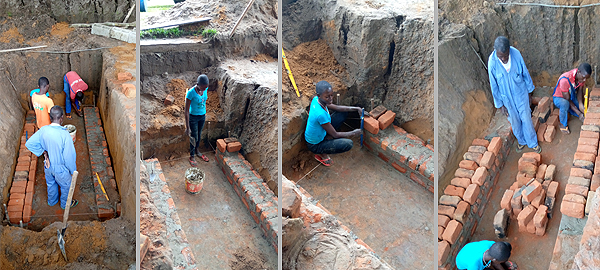

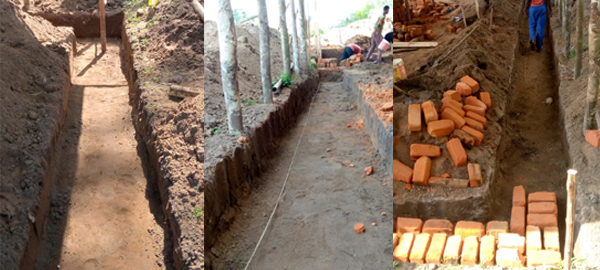

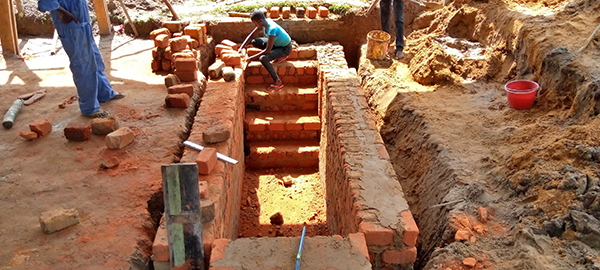

De muren van de put worden gemetst.

Halfweg oktober 2021: Het dak is klaar. 20 oktober 2021: Levering van de bakstenen die onder het dak gestockeerd worden. 21 oktober 2021: De muren van de put worden gemetst.

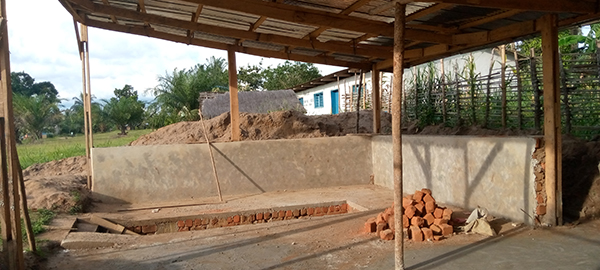

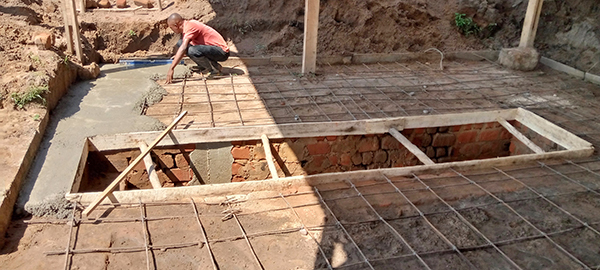

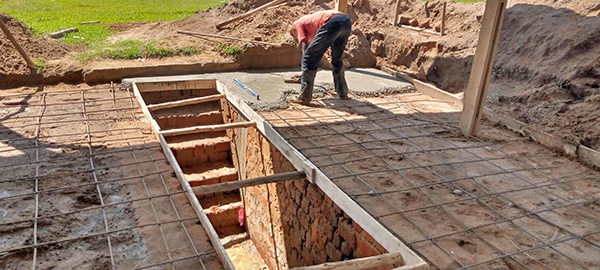

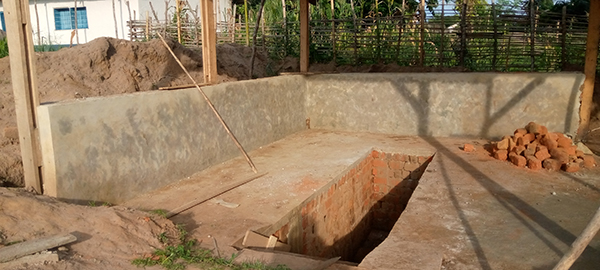

22 oktober 2021: De put is bijna af. De kanten moeten nog bezet worden, de vloer gebetonneerd. 27 oktober 2021: De funderingen worden gelegd. 27 oktober 2021: De fundamenten worden gelegd.

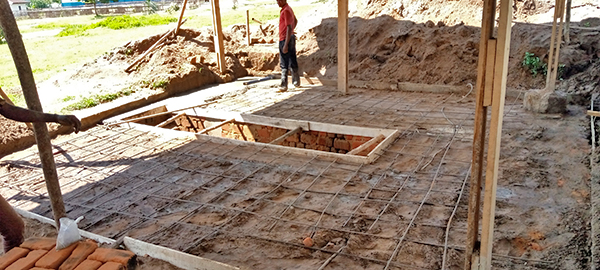

  19 november: tijd voor de vloerplaat in de garage.

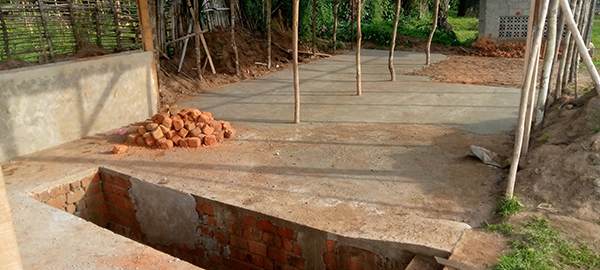

19 november: Langzaam maar zeker, de vloerplaat in de garage komt er. 19 november: De beton, ter plaatse gemaakt zonder betonmolen, is gestort en wordt manueel geëffend.

  Eerste helft van december 2021.
7 december 2021: De vloerplaat is bijna klaar. 7 december 2021: Een muurtje belet dat regenwater in de put loopt.
Later zullen goten het regenwater van het dak opvangen.

  5 Februari 2022: de bouw van de muren, de goten zijn opgehangen.
  Begin februari 2022: Het gebouw krijgt vorm. Begin februari 2022: De dakgoten zijn opgehangen.

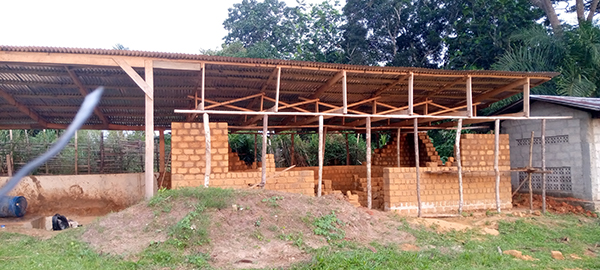

  Eind maart 2022: de ruwbouw is klaar.

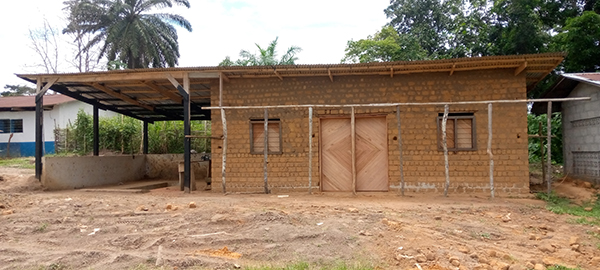

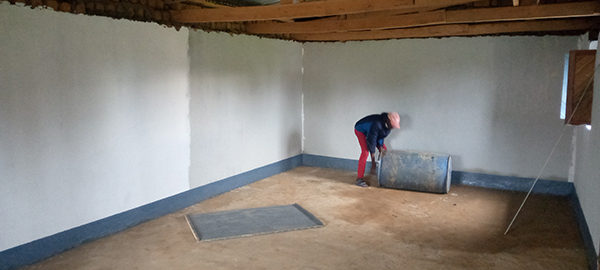

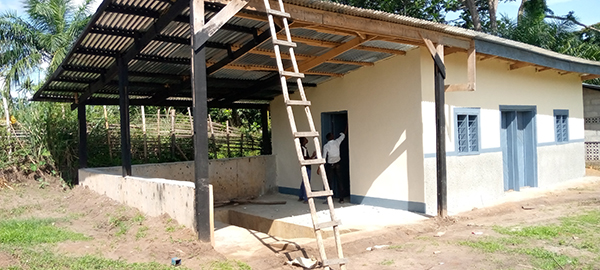

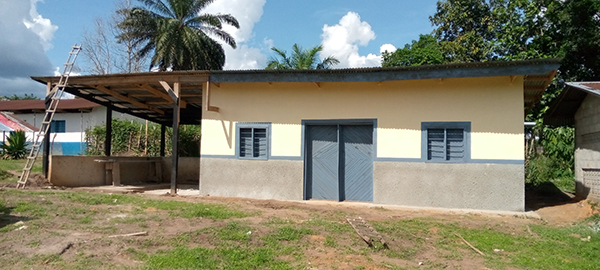

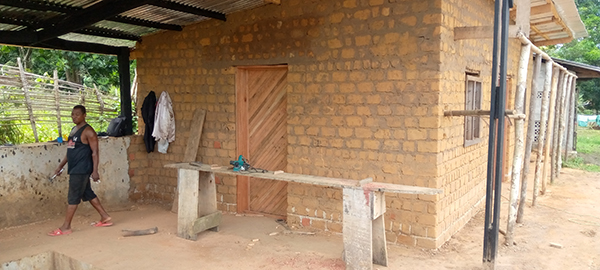

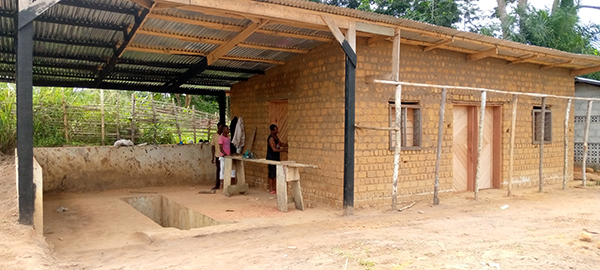

  20 april 2022: Het gebouw is afgewerkt, klaar voor gebruik.

Dit voor de technische dienst méér dan noodzakelijk gebouw, een écht onderkomen voor de technische dienst
(8 m op 5 m met extra een overdekte garagewerkplaats met put).

Aan allen die deze realisatie mogelijk maakten:
"Van harte dank!"
